>> Thanh Hoa : un mécanisme spécifique sur la structure organisationnelle et l’effectif du personnel
>> Thanh Hoa développe son tourisme dans ses parcs nationaux et réserves naturelles
>> Thanh Hoa fait des efforts dans la lutte contre la pêche illicite

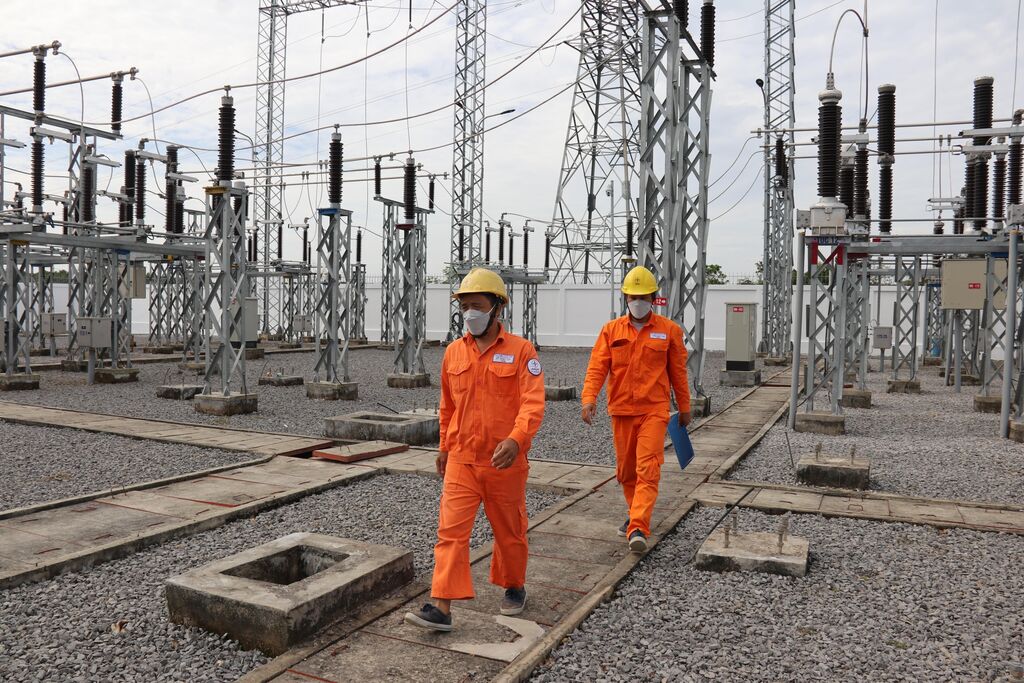

En 2022, la province de Thanh Hoa a déployé de manière synchrone 26 projets de réseau électrique de 110 kV. |
Photo : VNA/CVN |
L'industrie de l'électricité joue un rôle très important dans le développement de la province de Thanh Hoa, contribuant à améliorer l'environnement des affaires, à attirer des capitaux, à promouvoir les secteurs primaires, secondaires et tertiaires. Ce qui permet d’accélérer le processus d'industrialisation et de modernisation, d’assurer la sécurité sociale dans les zones reculées de la province.
La Compagnie générale d'électricité du Nord du groupe Électricité du Vietnam (EVNNPC - EVN Northern Power Corporation) et la Compagnie d'électricité Thanh Hoa ont déployé plusieurs projets de construction et de rénovation du réseau électrique. Leur devise, c’est l’"adaptation sûre, flexible et efficace".
En 2022, la province de Thanh Hoa a déployé de manière synchrone 26 projets de réseau électrique de 110 kV. Ce sont des projets très importants pour le développement socio-économique de la province en général, et pour les localités où passent les lignes en particulier.
Afin que les projets de lignes de transmission et de sous-stations de 110 kV soient mis en œuvre d’une manière sure, l’EVNNPC a confié le projet au conseil de gestion de construction du réseau électrique de la région Nord, et à la compagnie d'électricité Thanh Hoa. Les unités connexes sont chargées d’élaborer des plans d'avancement détaillés pour chaque tranche des travaux. L’EVNNPC mobilise les ressources humaines, les machines et l'équipement pour accélérer l'avancement de la construction, en s'efforçant de mettre les ouvrages en service selon le plan établi.
La construction des lignes de transmission 110 kV Nga Son, des sous-stations, et des lignes de transmission 110 kV Bim Son-Nga Son font partie des projets clés identifiés par EVNNPC à achever en 2022. Les entrepreneurs concentrent leurs ressources humaines et matérielles pour terminer rapidement ces projet. Ces projets représentent un investissement total de plus de 112,6 milliards de dôngs.
Les projets clés à achever en 2022

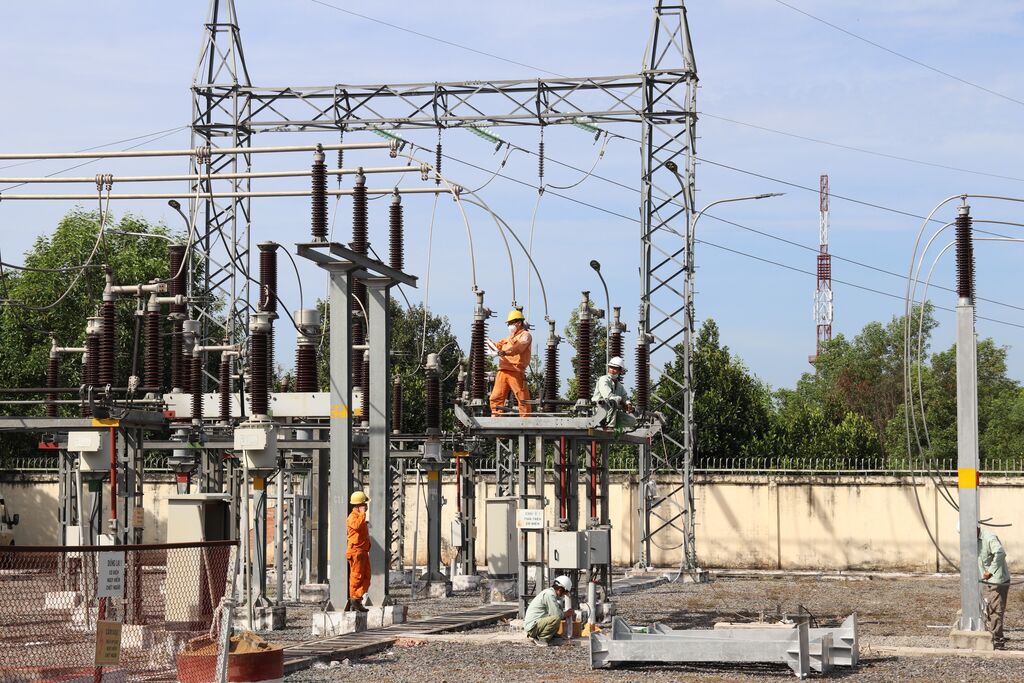

L'industrie de l'électricité joue un rôle très important dans le développement de la province de Thanh Hoa. |
Photo : VNA/CVN |
L'ampleur du projet comprend la construction de deux nouvelles sous-stations de 110 kV, dont un transformateur de 40 MVA-110/35/22 kV qui sera installé dans la ville de Nga Son pour la première phase. Mais aussi la construction d'un centre de contrôle du réseau, l'installation d'équipements et d’un système de caméra de surveillance pour la prévention et la lutte contre les incendies selon les critères des sous-stations sans personnel. Le projet comprend aussi la construction d'un système d'information SCADA se connectant au centre de contrôle à distance de la province de Thanh Hoa, au Centre de répartition du système électrique du Nord et au Centre de données de l’EVNNPC. Ainsi que la construction de 72 nouveaux pôles sur une distance totale de 18.459 km. Une fois achevée, le projet contribuera au renforcement des liaisons au réseau, à l'amélioration de l'efficacité du transport d'électricité, à la réduction des pertes, à l'amélioration des indicateurs et à la fiabilité de l'alimentation électrique.
Mise en chantier le 29 juin, la construction présente un volume de travail important. Le processus de construction a rencontré de nombreuses difficultés et problèmes dus à la météo et aux travaux nécessaires de compensation et de dégagement du terrain. Grâce à la détermination des investisseurs, à la participation des autorités locales et surtout au consensus des habitants où se situe le projet, après près de quatre mois, les travaux sont en cours d'achèvement. La finalisation du projet et la mise en service devrait avoir lieu vers la fin de l’année.
Le projet de ligne de transmission de 110 kV de Quang Xuong - Sâm Son est également l'un des projets clés à achever en 2022. Mis en chantier le 27 septembre dernier, le projet a terminé les travaux préalables pour 12 des 41 postes de pôle. Il faut encore déterminer les positions des pôles restants à installer dans le district de Quang Xuong et dans la ville de Sâm Son.
Cependant, la difficulté du projet est qu’environ 35 poteaux traversent le terrain résidentiel de sept ménages. Selon le procès-verbal entre la cellule de conseil en mesurage cadastral et les autorités villageoises et communales : "les ménages ne sont pas d'accord pour laisser passer la ligne électrique sur leur terrain et proposent des modifications". Le comité de gestion du projet de réseau électrique se coordonne avec les autorités locales et les unités de conseil pour concevoir des solutions afin de faciliter la construction du projet.
L’apport du projet est très important, cependant, il ne reste plus beaucoup de temps avant la fin de l’année. L’EVNNPC demande donc à ses unités d’augmenter l’affectation de ressources humaines et matérielles, et de lever les obstacles et les difficultés du projet. Ils sont déterminés à achever le projet avant le 31 décembre.
Xuân Lôc/CVN
